ダッシュボードの管理 フォローする
ダッシュボードには、プロジェクトのイシューのデータを示すグラフが含まれています。
関連項目:
ダッシュボードの表示
このセクションには次の記事が含まれます。
プロジェクト ダッシュボードの表示
プロジェクト ダッシュボードには、単一のプロジェクトのデータを示すグラフが含まれています。
プロジェクト メンバーは、自分が所有するダッシュボードと、自分と共有されているダッシュボードを表示できます。 プロジェクト管理者は、すべてのプロジェクト ダッシュボードを表示できます。
新規プロジェクトには、プロジェクト所有者に属するデモ ダッシュボードが常に含まれています。 プロジェクト管理者は、このダッシュボードを編集または削除できます。
プロジェクト ダッシュボードを表示するには、以下の手順に従います。
- ws.revizto.comにサインインします。
-

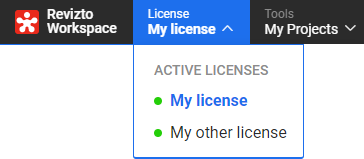

複数のライセンスのメンバーである場合は、正しいライセンスが選ばれていることを確かめます。
-

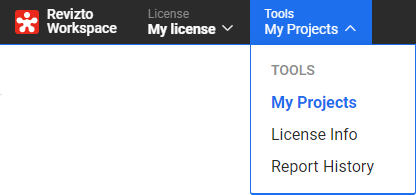

[ツール]に移動し、[マイ プロジェクト]を選択します。
-
次のいずれかを実行します。
- プロジェクトを開き、上部ツールバーの
[ダッシュボード]をクリックします。
-

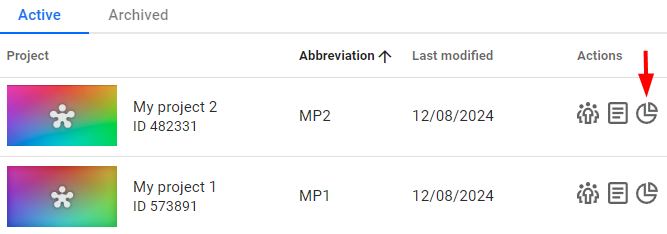

プロジェクトを見つけ、[アクション]列の[ダッシュボード]ボタンをクリックします。
ダッシュボードが1つだけの場合は、そのダッシュボードが開きます。

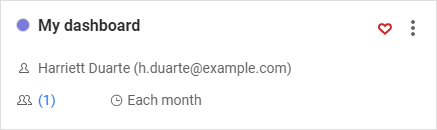

ダッシュボードが複数ある場合は、ダッシュボードのリストが開きます。 各ダッシュボードについて、ダッシュボード名、所有者、ダッシュボードに基づくレポートの受信者数、レポートのスケジュールがボックス内に表示されます。
ハートのアイコンは、そのダッシュボードがお気に入りのリストに追加されているかどうかを示します。
-
. このダッシュボードはお気に入りのリストに含まれています。
-
. このダッシュボードはお気に入りのリストに含まれていません。
- <アイコンなし>。 自分はライセンス管理者ですが、このプロジェクトのメンバーではありません。 このダッシュボードを表示することはできますが、お気に入りに追加することはできません。
ダッシュボードのリストをフィルターするには、上部の[フィルター]ブロックを展開し、フィルター条件を選択します。
ダッシュボードを検索するには、右上隅の検索フィールドにその名前の一部を入力します。
- プロジェクトを開き、上部ツールバーの
-
ダッシュボードを開くには、そのボックスをクリックします。
ダッシュボードのリストに戻るには、ダッシュボード上部の[すべてのダッシュボードを表示]をクリックします。
プロジェクト間ダッシュボードの表示
プロジェクト間ダッシュボードには、1つのライセンス内の複数プロジェクトのデータを示すグラフが含まれています。
ライセンス管理者は、自分が所有するプロジェクト間ダッシュボードと、ライセンス管理者と共有されているプロジェクト間ダッシュボードを表示できます。
新規ライセンスには、上級管理者に属するデモ ダッシュボードが常に含まれています。 どのライセンス管理者も、このダッシュボードを編集できます。 上級管理者はこれを削除できます。
プロジェクト間ダッシュボードを表示するには、以下の手順に従います。
- ws.revizto.comにサインインします。
-
複数のライセンスのメンバーである場合は、正しいライセンスが選ばれていることを確かめます。
-

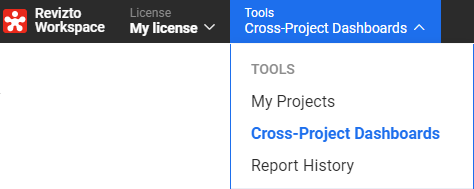

[ツール]に移動し、[プロジェクト間ダッシュボード]を選択します。
ダッシュボードのリストが開きます。 各ダッシュボードについて、ダッシュボード名、所有者、ダッシュボードに基づくレポートの受信者数、レポートのスケジュールがボックス内に表示されます。
ハートのアイコンは、そのダッシュボードがお気に入りのリストに追加されているかどうかを示します。
-
. このダッシュボードはお気に入りのリストに含まれています。
-
. このダッシュボードはお気に入りのリストに含まれていません。
ダッシュボードのリストをフィルターするには、上部の[フィルター]ブロックを展開し、フィルター条件を選択します。
ダッシュボードを検索するには、右上隅の検索フィールドにその名前の一部を入力します。
-
- ダッシュボードを開くには、そのボックスをクリックします。
ダッシュボードの作成
ダッシュボードは手動で作成できます。 また、プロジェクト ダッシュボードを、他のプロジェクトへエクスポートしたり、別のプロジェクトからインポートしたりしてコピーできます。
次のような場合は、ダッシュボードをコピーするとよいでしょう。
- すべてのプロジェクトでダッシュボードの元として使用するテンプレート プロジェクトがある。
- Reviztoアプリケーションのパフォーマンスを向上させるために、大規模なプロジェクトの代わりに複数の小規模プロジェクトを使用している。 エクスポートとインポートを使用して、すべてのプロジェクトで同様のダッシュボードを作成してください。
- プロジェクトに複数の段階があり、各段階で特定のダッシュボードのセットが必要である。 エクスポートとインポートを使用して、新しいダッシュボードのセットを追加してください。
このセクションには次の記事が含まれます。
プロジェクト ダッシュボードの作成
このセクションでは、空のプロジェクト ダッシュボードを作成して設定する方法を説明します。
関連項目:
プロジェクト ダッシュボードを作成するには、以下の手順に従います。
- プロジェクト ダッシュボードのリストを開きます。
-

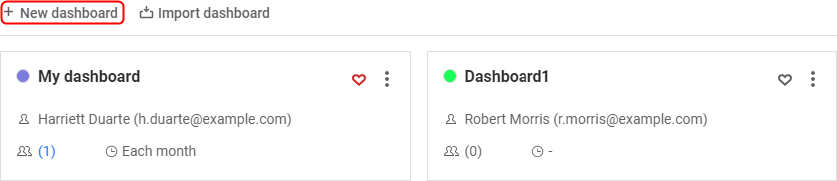

[新しいダッシュボード]をクリックします。
-
ダッシュボード名を入力し、色を選択します。
関連するダッシュボードを同じ色で識別できます。 たとえば、機械系のイシューに関するダッシュボードに1つの色を使用し、電気系のイシューに関するダッシュボードに別の色を使用できます。
-
ダッシュボード テンプレートを適用する場合は、[プリセットを選択]フィールドで選択します。
このフィールドを使用できない場合は、ダッシュボード テンプレートがありません。
- [イシューのプライバシー]フィールドと[干渉のプライバシー]フィールドで、ダッシュボードに反映するイシューと干渉の範囲を選択します。 これらは同じプライバシー レベルである必要はありません。
-
[共有]フィールドで、ダッシュボードを表示できるユーザーを指定します。
プロジェクト管理者は、自分と明示的に共有されていないプロジェクト ダッシュボードも表示できます。
- ダッシュボードに適用するイシュー フィルターまたは干渉フィルターを追加します。 フィルターの詳細は、「ダッシュボード フィルター」を参照してください。
- [保存]をクリックします。
プロジェクト ダッシュボードのエクスポート
プロジェクト メンバーは、自分が所有するプロジェクト ダッシュボードおよび自分と共有されているプロジェクト ダッシュボードを、同じライセンス内で自分と共有されている他のプロジェクトにエクスポートできます。 ライセンス管理者は、プロジェクト ダッシュボードをライセンス内の任意のプロジェクトにエクスポートできます。
ダッシュボードをエクスポートするには、以下の手順に従います。
- プロジェクト ダッシュボードのリストを開き、対象のダッシュボードを見つけます。
- 次のいずれかを実行します。
- ダッシュボードボックス右上隅の[アクション]をクリックし、[ダッシュボードをエクスポート]をクリックします。
- 任意のダッシュボードを開き、上部の[ダッシュボードをエクスポート]をクリックします。
- 宛先プロジェクトを選択します。
-
ダッシュボード名、色、イシューと干渉のプライバシー、共有に関する設定、フィルターを編集します。
これはエクスポート先のダッシュボードのみに適用されます。 作成されたダッシュボード名がプロジェクト内で一意でない場合は、名前に番号が追加されます。
-
ダッシュボードの配信設定を含めるには、[スケジュール配信]チェックボックスをオンにします。
これらの設定は、ダッシュボードのエクスポート後に確認して編集できます。
- [次へ]をクリックします。
- グラフを選択し、[エクスポート]をクリックします。
-
作成されたダッシュボードとグラフを確認し、必要に応じて修正します。
ダッシュボードは現在の所有者を維持します。これは、そのユーザーが宛先プロジェクトのメンバーでない場合も含まれます。
プロジェクト ダッシュボードのインポート
プロジェクト メンバーは、自分が所有するプロジェクト ダッシュボードおよび自分と共有されているプロジェクト ダッシュボードを、同じライセンス内で自分と共有されている他のプロジェクトからインポートできます。 ライセンス管理者は、ライセンス内の任意のプロジェクトからプロジェクト ダッシュボードをインポートできます。
ダッシュボードをインポートするには、以下の手順に従います。
- 宛先プロジェクトで、ダッシュボードのリストを開きます。
- 上部の[ダッシュボードをインポート]をクリックします。
- 元プロジェクトを選択し、[次へ]をクリックします。
- ダッシュボードを選択し、[次へ]をクリックします。
-
ダッシュボード名、色、イシューと干渉のプライバシー、共有に関する設定、フィルターを編集します。
これはインポート先のダッシュボードのみに適用されます。 ダッシュボード名が宛先プロジェクト内で一意でない場合は、名前に番号が追加されます。
-
ダッシュボードの配信設定を含めるには、[スケジュール配信]チェックボックスをオンにします。
これらの設定は、ダッシュボードのインポート後に確認して編集できます。
- [次へ]をクリックします。
- グラフを選択し、[インポート]をクリックします。
-
作成されたダッシュボードとグラフを確認し、必要に応じて設定を修正します。
ダッシュボードは現在の所有者を維持します。これは、そのユーザーが宛先プロジェクトのメンバーでない場合も含まれます。
プロジェクト間ダッシュボードの作成
ライセンス管理者は、プロジェクト間ダッシュボードを作成し、他のライセンス管理者と共有できます。 このセクションでは、空のプロジェクト間ダッシュボードを作成して設定する方法を説明します。
関連項目:
プロジェクト間ダッシュボードを作成するには、以下の手順に従います。
- プロジェクト間ダッシュボードのリストを開きます。
- [新しいダッシュボード]をクリックします。
- ダッシュボード名を入力し、色を選択します。
- [イシューのプライバシー]フィールドと[干渉のプライバシー]フィールドで、ダッシュボードに反映するイシューと干渉の範囲を選択します。 これらは同じプライバシー レベルである必要はありません。
- [共有]フィールドで、ダッシュボードを表示できるユーザーを指定します。 プロジェクト管理者は、自分と明示的に共有されていないプロジェクト ダッシュボードも表示できます。
- ダッシュボードに適用するイシュー フィルターまたは干渉フィルターを追加します。 フィルターの詳細は、「ダッシュボード フィルター」を参照してください。
- [保存]をクリックします。
ダッシュボードの編集
このセクションでは、ダッシュボード全体に適用される設定を編集する方法を説明します。
プロジェクト メンバーは、自分が所有するプロジェクト ダッシュボードを編集できます。 プロジェクト管理者は、すべてのプロジェクト ダッシュボードを編集できます。 ライセンス管理者は、自分が作成したプロジェクト間ダッシュボードおよび自分と共有されているプロジェクト間ダッシュボードを編集できます。
関連項目:
ダッシュボードを編集するには、以下の手順に従います。
-
ダッシュボードのリストを開き、対象のダッシュボードを見つけます。
「プロジェクト ダッシュボードの表示」と「プロジェクト間ダッシュボードの表示」を参照してください。
- 次のいずれかを実行します。
- ダッシュボードボックス右上隅の[アクション]
をクリックし、[設定]をクリックします。
- ダッシュボードボックスをクリックしてダッシュボードを開き、上部の[設定]をクリックします。
- ダッシュボードボックス右上隅の[アクション]
- ダッシュボードの設定ページから、ダッシュボード名、色、イシューと干渉のプライバシー、共有に関する設定、フィルターのいずれかを編集します。
- [保存]をクリックします。
お気に入りのダッシュボードの管理
お気に入りのダッシュボードは、常にダッシュボードのリストの先頭に表示されます。
プロジェクト メンバーは、ダッシュボードをお気に入りに追加したり、お気に入りから削除したりできます。 プロジェクト メンバーでないライセンス管理者は、ダッシュボードを表示できますが、お気に入りに追加することはできません。
ダッシュボードをお気に入りに追加またはお気に入りから削除するには、以下の手順に従います。
-
ダッシュボードのリストを開き、対象のダッシュボードを見つけます。
「プロジェクト ダッシュボードの表示」と「プロジェクト間ダッシュボードの表示」を参照してください。
- 次のいずれかを実行します。
- ダッシュボードをお気に入りに追加するには、ダッシュボードボックス右上隅の[お気に入りに追加]
をクリックします。
- ダッシュボードをお気に入りから削除するには、ダッシュボードボックス右上隅の[お気に入りから削除]
をクリックします。
- ダッシュボードをお気に入りに追加するには、ダッシュボードボックス右上隅の[お気に入りに追加]
ダッシュボードの削除
プロジェクト メンバーは、自分が所有するプロジェクト ダッシュボードを削除できます。 プロジェクト管理者は、すべてのプロジェクト ダッシュボードを削除できます。 ライセンス管理者は、自分が作成したプロジェクト間ダッシュボードおよび自分と共有されているプロジェクト間ダッシュボードを削除できます。
ダッシュボードを削除するには、以下の手順に従います。
-
ダッシュボードのリストを開き、対象のダッシュボードを見つけます。
「プロジェクト ダッシュボードの表示」と「プロジェクト間ダッシュボードの表示」を参照してください。
- 次のいずれかを実行します。
- ダッシュボードボックス右上隅の[アクション]
をクリックし、[削除]をクリックします。
- ダッシュボードを開き、上部の[設定]をクリックします。 次に、[削除]をクリックします。
- ダッシュボードボックス右上隅の[アクション]
ダッシュボード フィルター
グラフ フィルター条件を使用して、関連するイシューまたは干渉のみが表示されるようにダッシュボードデータをフィルターできます。
ダッシュボード フィルターの追加と削除
ダッシュボードでは、イシュー フィルターと干渉フィルターの両方のフィルターを設定できます。 ダッシュボード フィルターを作成するには、以下の手順に従います。

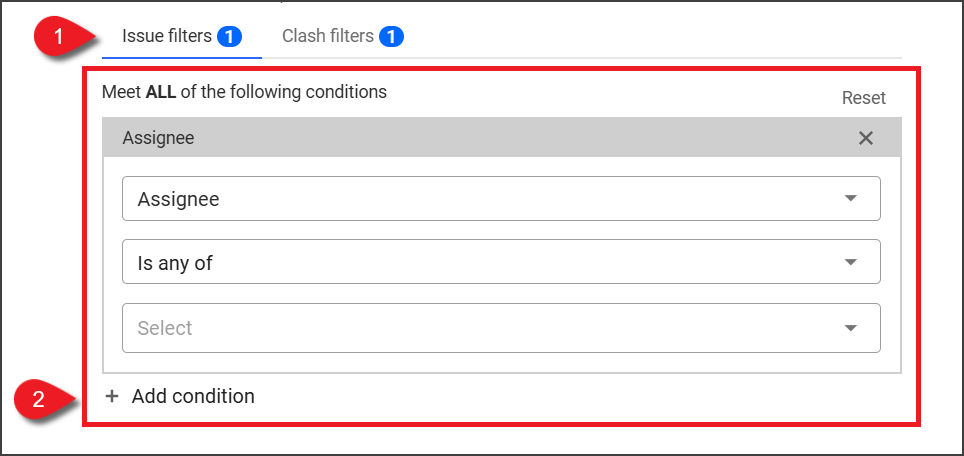

- [イシュー フィルター]または[干渉フィルター]のいずれかのフィルター タイプのタブをクリックします。
- 条件ブロックがまだ表示されていない場合は、[+ 条件を追加]をクリックします。

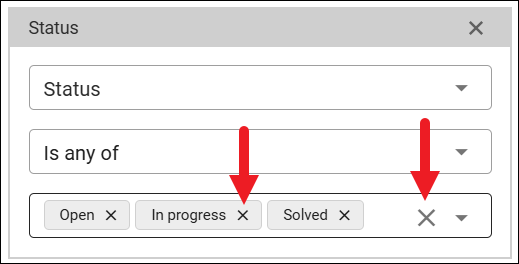

- 条件のオプションを選択します。 条件を削除するには、その条件の[X]をクリックします。

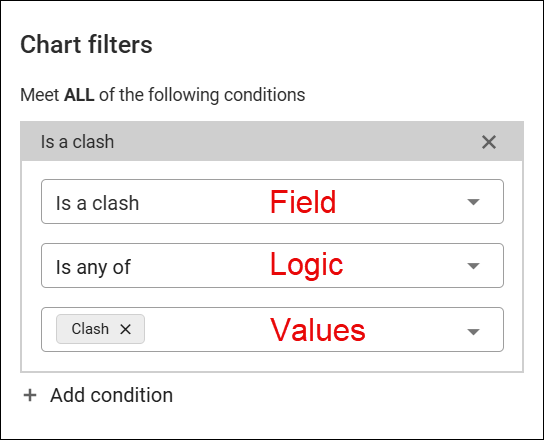

条件のオプション
条件は、フィールド、フィルター ロジック、選択した値で構成されます。
[+条件を追加]をクリックして、複数の条件をダッシュボード フィルターに追加できます。 追加のフィルター条件は「AND」で区切られ、適用される際に条件が積み上げられることを意味します。 フィルター条件を追加すると、現在のグラフに即時に反映されます。
イシュー フィルターの条件フィールド
| イシュー項目 |
| 担当者 |
| レポーター |
| ウォッチャー |
| 優先度 |
| 表示 |
| ステータス |
| ステータス カテゴリー |
| タイプ |
| タグ |
| タイトル |
| レベル |
| 通芯の文字 |
| 通芯の数字 |
| 部屋 |
| スペース |
| エリア |
| ゾーン |
| イシュー原点 |
| 時刻フィールド |
| 期限 |
| 作成日 |
| 完了日 |
| 期間 |
| 干渉フィールド(5.16で追加されました) |
| 干渉の有無 |
| 干渉カテゴリー(Navisworks) |
| 干渉の専門領域(Navisworks) |
| 干渉のソースファイル |
| 干渉テスト |
| シートフィールド |
| 元のシート |
| 元のシートのタグ |
| スタンプフィールド |
| スタンプ |
| スタンプ カテゴリー |
| スタンプの色 |
| RFI |
| RFIの適否 |
| RFIステータス |
| その他のフィールド(ライセンス管理者が有効にした場合に表示されます) |
| 担当者の会社 |
| 担当者の部門 |
| 担当者の所在地 |
| レポーターの会社 |
| レポーターの部門 |
| レポーターの場所 |
干渉フィルターの条件フィールド
| 承認した場所 |
| 承認者 |
| エリア |
| 干渉グループID |
| 干渉グループ名 |
| 干渉グループのステータス |
| 干渉ID |
| 干渉名 |
| 干渉の状態 |
| 干渉テスト |
| 干渉テストのプライバシー |
| 検出位置 |
| 通芯の交差点 |
| 通芯の文字 |
| 通芯の数字 |
| レベル |
| イシューにリンク済み |
| 新しい干渉 |
| 部屋 |
| ソースファイルA |
| ソースファイルB |
| スペース |
| ゾーン |
| 担当者(リンクされたイシュー) |
| 期限(リンクされたイシュー) |
| 優先度(リンクされたイシュー) |
| ステータス(リンクされたイシュー) |
条件ロジック
ほとんどの条件には、フィルターに適用できる2種類のロジック オプションがあります。
| はいずれかの | 選択した値を持つデータをグラフに表示し、その他を除外します。 |
| はどれでもない | 選択した値を持つデータをグラフから除外し、その他を表示します。 |
時間ベースの条件(「期限」や「完了日」など)では、特定の日付または日付範囲に絞るためのロジック オプションがあります。
| 以内 | 選択した値より前の相対的な日付または正確な日付を持つデータを表示し、その他を除外します。 |
| 以上前 | 選択した値より後の相対的な日付または正確な日付を持つデータを表示し、その他を除外します。 |
| 次と一致 | 選択した値と一致する相対的な日付または正確な日付を持つデータのみを表示します。 |
| 範囲内 | 選択した範囲の値に収まるデータを表示し、その他を除外します。 |
条件の値
1つのフィルター条件に複数の値を追加できます。 値は選択した条件フィールドに基づき、値がないフィールドは[なし]または[未設定]によってフィルターできます。 値ラベルにある小さなXをクリックすると個別の値を削除でき、フィールド右側の大きなXをクリックするとすべての値を削除できます。
値フィールドに入力して、利用可能な値オプションをフィルターできます。
